金沙江烏東德水電站位于四川省會東縣和云南省祿勸縣交界的金沙江下游河段,是黨的十八大以來我國開工建設并建成投產的千萬千瓦級世界巨型水電工程,是實施“西電東送”的國家重大工程,是實現“十三五”規劃圓滿收官、全面建成小康社會的重要標志性工程。電站總裝機容量1020萬千瓦(居世界第七、全國第四),電站開發以發電為主,兼顧防洪、航運和促進地方經濟社會發展。
? ? ? ?2020年6月28日,習近平總書記對烏東德水電站首批機組投產發電作出重要指示。
烏東德水電站是金沙江下游河段(攀枝花市至宜賓市)四個水電梯級——烏東德、白鶴灘、溪洛渡、向家壩中的最上游梯級,壩址所處河段的右岸隸屬云南省祿勸縣,左岸隸屬四川省會東縣。電站上距攀枝花市213.9千米,下距白鶴灘水電站182.5千米,與昆明、成都的直線距離分別為125千米和470千米。

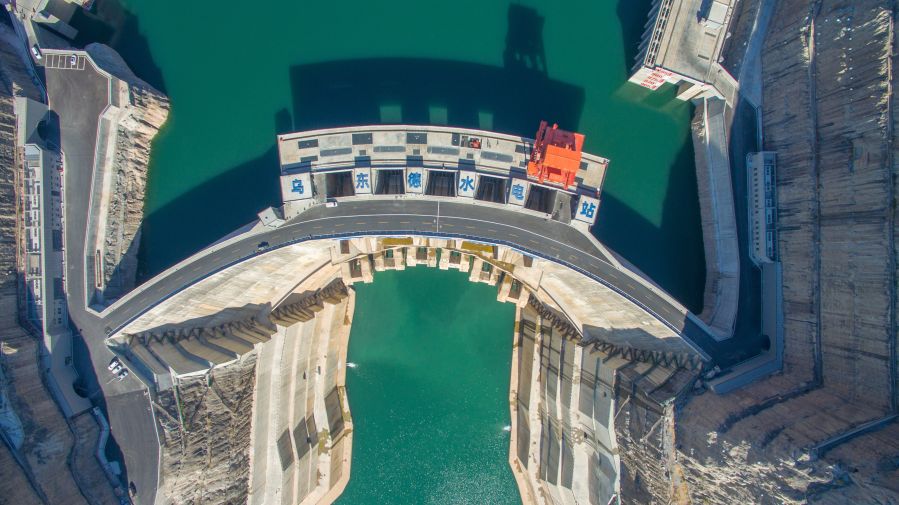

烏東德水電站樞紐工程主要由混凝土雙曲拱壩、泄洪建筑物、引水發電系統等組成?;炷岭p曲拱壩壩頂高程988米、最大壩高270米,采用壩身泄洪表中孔與岸邊泄洪洞聯合泄洪的方式泄洪;壩后采用天然水墊塘消能,設置碾壓混凝土重力式二道壩,泄洪洞出口采用人工水墊塘消能;壩身布置5個表孔和6個中孔,3條泄洪洞均于左岸靠山側布置;電站廠房布置于左右兩岸山體中,均靠河床側布置,各安裝6臺單機容量為85萬千瓦的混流式水輪發電機組。
烏東德水電站開發任務以發電為主,兼顧防洪、航運和促進地方經濟社會發展。工程投資約1200億元。裝機容量1020萬千瓦,多年平均發電量389.1億千瓦時??刂屏饔蛎娣e40.61萬平方公里,占金沙江流域面積的86%,多年平均流量3830立方米每秒。正常蓄水位為975米,防洪限制水位952米,總庫容74.08億立方米,正常蓄水位時庫容58.63億立方米,調節庫容30.20億立方米,防洪庫容24.4億立方米,具有季調節能力。每年可節省標煤約1220萬噸,減少排放溫室氣體二氧化碳3050萬噸,二氧化硫10.4萬噸。
2010年10月,國家發展和改革委員會同意金沙江烏東德和白鶴灘水電站開展前期工作。
2011年1月,烏東德工程建設籌備組成立,啟動現場籌建工作。
2015年12月,國務院常務會議核準工程正式開工。
2017年3月,大壩首倉混凝土澆筑。
2019年12月,工程通過蓄水驗收。
2020年6月28日,習近平總書記對金沙江烏東德水電站首批機組投產發電作出重要指示,6月29日首批兩臺機組正式投產發電。
2021年6月16日,烏東德水電站全部機組投產發電。
